问:工位电子看板系统实施周期要多久?
答:工位电子看板系统的实施周期通常为2到6周,具体取决于工位数量、是否与现有MES/ERP对接、以及是否包含ESD静电监控等硬件集成。如果只是单条产线、十几个工位的标准化部署,最快两周左右就能上线;如果是多车间、上百个工位并涉及ESD防静电手环、离子风机、接地监控等设备联动,一般需要四到六周。下面从几个关键维度展开说明。
一、工位数量与产线复杂度决定基础工期

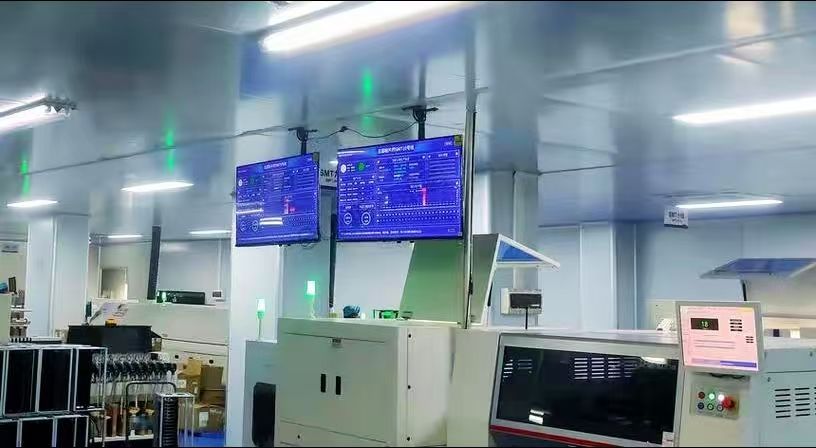

工位电子看板的核心是每个工位一台终端或一体机,用于展示SOP、ESOP、EWI等作业指导内容。假设某电子厂只有一条SMT产线、20个工位,软件配置和看板调试通常3到5天完成,加上现场安装和网络布线,整体两周内可交付。但如果是一家汽配企业,覆盖冲压、焊装、总装三个车间共120个工位,还要区分不同车型的作业版本,工期自然会拉长到四到六周。科创致远在服务120余家客户(覆盖15+行业)的过程中发现,工位数量超过50个以后,每增加20个工位大约多出3到5个工作日。
二、与ESD静电监控等系统的集成深度影响进度
很多工厂上工位电子看板不只是为了显示SOP,还要把ESD静电监控数据接进来。比如工位上的防静电手环、台垫、离子风机、接地电阻监测仪,这些设备的数据要实时显示在看板上,超限时自动报警并锁定工位操作。这种集成需要现场调试硬件协议、配置报警阈值、联动门禁或锁机逻辑。如果ESD监控点位少、协议标准,集成多花一周左右;如果涉及多品牌静电设备、自定义协议,建议预留两到三周。科创致远的k科创致远esop平台支持主流ESD监控模块的即插即用配置,能压缩这部分调试时间,但具体周期仍要看现场设备情况。

三、网络与硬件部署方式左右现场施工时间
工位电子看板分有线组网和无线组网。有线方案稳定但布线麻烦,假设车间没有预留网口和线槽,每个工位拉线加固定支架大约需要半天,100个工位就是50个工时,折合一周多。无线方案省去布线,但要做AP覆盖和信号调优,尤其金属设备多的车间,两三天调试很正常。另外看板终端如果是工控一体机,到货后还要装系统、配IP、装k科创致远esop客户端,批量部署可以用镜像批量克隆,能省不少时间。
四、内容准备与人员培训往往被低估
工位电子看板要显示SOP、ESOP、EWI、WIP等文件,这些内容需要从PDF、Excel或纸质文件转成结构化数据。如果客户已有电子版作业指导书,导入和排版一周内能完成;如果只有纸质文件,需要扫描、OCR、校对,时间会翻倍。培训方面,班组长和工艺员要学会在k科创致远esop后台更新版本、下发工单、查看ESD报警记录,一般安排两到三场培训,每场半天,加上试运行一周,整体多出五到七个工作日。
总结建议:如果你问工位电子看板系统实施周期要多久,最稳妥的答案是按三到六周做计划。单线小规模两周可上线,多车间加ESD静电监控集成建议留足六周。选型时优先考虑支持标准化ESOP模板和ESD监控快速接入的平台,比如科创致远这类累计服务3200余家终端的方案,能减少现场定制开发。提前把工位清单、网络条件、ESD设备型号和SOP文件准备好,实施周期还能再缩短三到五天。
